Станом на початок лютого паралельно виконуються будівельні роботи на Західній та Східній трибунах.
На Західній трибуні:

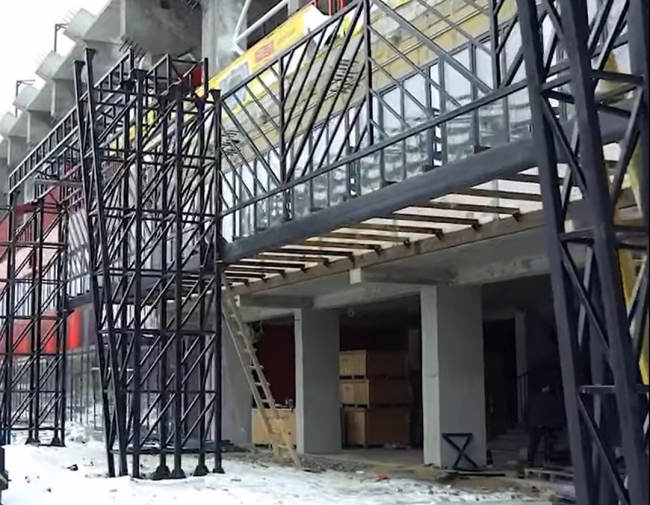

– змонтовано металоконструкції сходів на 3-й поверх, частина навісу та встановлено двері внутрішніх приміщень.
– в процесі виготовлення металоконструкції балкону-навісу третього поверху для ВІП приміщень, вікон та замовлені крісла для ВІП-гостей і запасних гравців.
– тривають роботи з прокладання внутрішніх і зовнішніх мереж трибуни
– на 50% змонтовані сидіння для глядачів
На Східній трибуні:
– тривають роботи з влаштування підвісних стель, скляних перетинок робочих кабінетів 2-ого поверху
– йде монтаж металоконструкцій парадного входу
– приводять до ладу зовнішній навісний фасад
– на 100% змонтовані сидіння для глядачів.
У котельні стадіону змонтовані самі котли, завезено технологічне обладнання та триває монтаж металоконструкцій і прокладання теплотраси до трибуни західної.
